Étape 1 : Préparation et formalités administratives

Avant même le premier coup de pelle, il faut régler les formalités d'urbanisme. La réglementation française distingue trois cas selon la surface du bassin :

Profitez de cette phase pour vérifier les réseaux enterrés (eau, électricité, gaz) via une DT-DICT auprès des concessionnaires. C'est gratuit et obligatoire. Évitez aussi de positionner la piscine trop près des limites de propriété : la règle générale est de respecter une distance minimale de 3 mètres, mais elle varie selon les communes. Vérifiez le PLU local.

Profitez aussi de cette phase pour chiffrer précisément votre projet avec le calculateur MCP : vous saurez exactement combien de blocs commander et anticiperez les délais de livraison.

Étape 2 : Implantation, terrassement et drainage

Selon la notice MCP PISCINES, le bassin doit être implanté sur un terrain stable, en tenant compte de l'environnement et des réseaux. Définissez un niveau zéro de référence (au-dessus des margelles), qui servira de base pour mesurer la hauteur de la structure.

Traçage

Le bassin se trace au sol à partir des dimensions intérieures, avec repérage des axes et des angles. L'équerrage se contrôle par les diagonales ou la méthode 3-4-5. La face intérieure des blocs sera positionnée le long du tracé.

Excavation

Étape 3 : Coulage de la dalle radier

La dalle radier est la fondation de la piscine. Elle supporte le poids du bassin rempli et participe à la résistance globale de la structure.

Dimensionnement du radier

Ferraillage

Sur le polyane, posez des treillis soudés sur cales d'enrobage. Les nappes doivent être recouvertes sur 40 cm minimum, avec jonction par recouvrement et ligature continue. Vous pouvez utiliser des fers en U périphériques pour renforcer la liaison.

Positionnez les armatures verticales en attente tous les 25 cm en périphérie de la dalle. Elles dépasseront vers le haut pour assurer la liaison avec les murs en blocs coffrants.

Pièces à intégrer dans le radier

Coulage du béton du radier

Commandez du béton dosé à 350 kg de ciment par mètre cube, livré par camion-toupie. Pour une piscine 8x4 standard, comptez environ 6 à 7 m3 pour une dalle de 20 cm d'épaisseur.

Coulez en une seule fois, nivelez à la règle, et finissez à la taloche. Laissez sécher au moins 28 jours pour atteindre la résistance complète avant de monter les blocs. Protégez la dalle du soleil direct avec une bâche les premiers jours pour éviter les fissures de retrait.

Étape 4 : Montage des blocs coffrants polystyrène

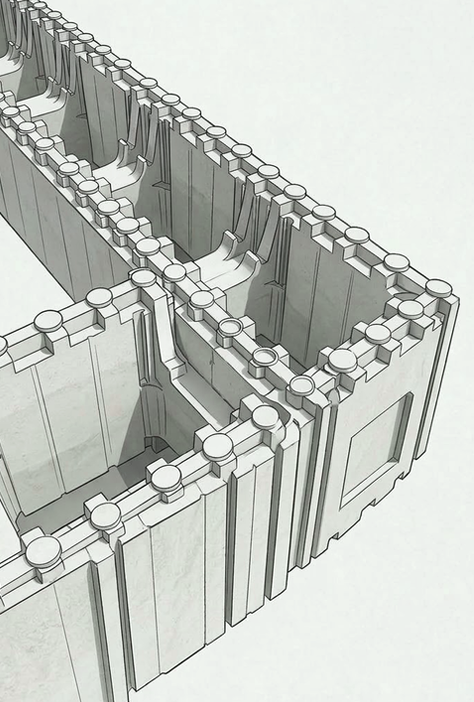

Vue de profil du bloc MCP montrant les 8 modules de 25 cm

Le bloc MCP PISCINES de 2 mètres est constitué de 8 modules de 25 cm (séparés par des ponts transversaux). Chaque bloc fait également 25 cm de hauteur.

Cette conception impose que les dimensions du bassin soient des multiples de 25 cm, en longueur et en largeur. La hauteur maximale courante est de 225 cm, soit 9 rangs.

Montage du premier rang (selon la notice MCP)

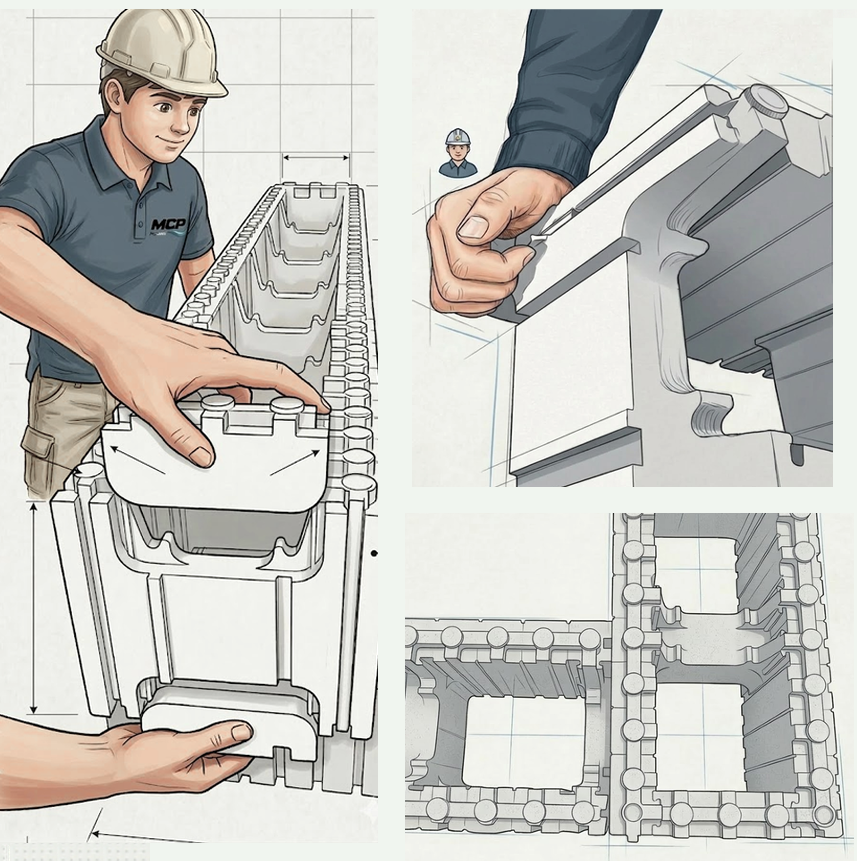

  1. Positionnez-vous le long du plus grand côté du bassin. Mettez en place les 2 obturateurs d'angles à l'extrémité du bloc, puis placez le premier bloc du mur
  2. Dans les angles, supprimez le tenon (partie mâle du bloc) pour une parfaite juxtaposition
  3. Emboîtez les blocs les uns après les autres, dans le sens des aiguilles d'une montre
  4. Découpez la face intérieure des blocs polystyrène à chaque angle pour permettre la liaison horizontale du béton et des fers à béton
  5. Répétez l'opération sur les 4 murs du premier rang
Positionnement du premier bloc et obturateur d'angle sur le côté le plus long du bassin

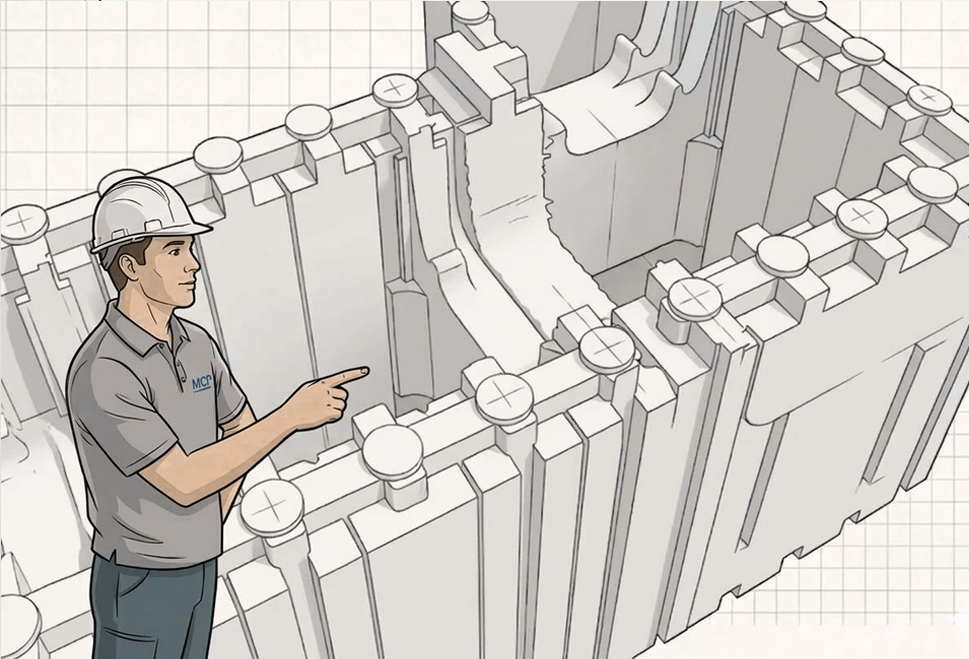

Découpe de la face intérieure du bloc à l'angle pour la liaison du béton et des fers

Montage des rangs suivants

  1. Dans les angles, pratiquez 2 entailles pour assurer l'emboîtement des blocs
  2. Répétez les étapes 1 à 5 du premier rang
  3. Croisez bien les rangs (pose en quinconce)
  4. Pour le dernier rang, supprimez la partie supérieure des blocs

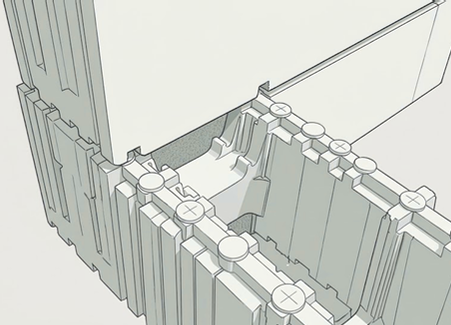

Pose en quinconce des rangs successifs et dernier rang

Pour vous aider, MCP PISCINES met à disposition l'outil de calepinage MCP en ligne qui calcule automatiquement le nombre de blocs et leur disposition selon les dimensions de votre bassin.

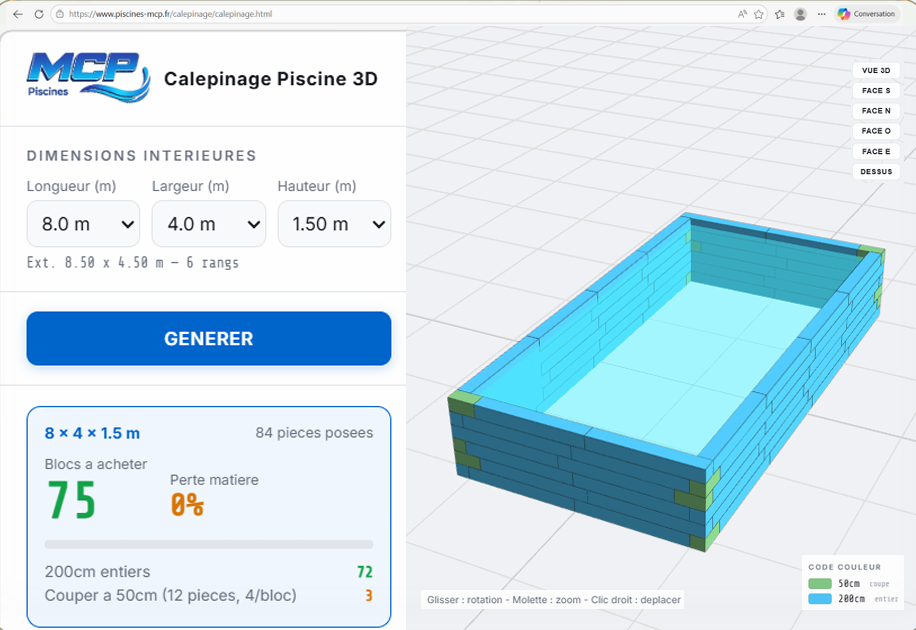

Capture d'écran de l'outil de calepinage MCP en ligne

Armatures et pièces à sceller

Étape 5 : Coulage du béton dans les blocs

Hâtez-vous lentement. Le remplissage des modules ne doit pas se faire brutalement, sous peine d'éclatements.

Qualité du béton

En aucun cas un béton trop liquide.

Utilisation d'une pompe à béton

Préferrez une pompe à débit réglable et continu, avec une sortie de 0,100 mm et un réducteur de chute en col de cygne pour briser l'effet cinétique du béton.

Coulage en deux passages successifs

Commencez par remplir les zones délicates : poteaux d'angle et emplacements des projecteurs. Puis effectuez un remplissage partiel des murs en tournant autour de la construction, et complétez le coulage en deux passages successifs. Cela laisse au béton le temps de se stabiliser et d'épouser toutes les formes du coffrage.

Pour une piscine 8x4 m avec des murs de 1,50 m, prévoyez environ 15 à 18 m3 de béton. Vibrez à l'aiguille tous les 50 cm, 10 à 15 secondes par point. Lissez la dernière rangée à la taloche.

Étape 6 : Local technique et filtration

Pendant que le béton sèche, montez le local technique. Il doit être situé à moins de 8 mètres du bassin pour limiter les pertes de charge de la pompe.

Équipements à installer

Raccordements piscine

Posez les skimmers (1 pour les piscines jusqu'à 30 m2, 2 au-delà), la bonde de fond, et les buses de refoulement (2 minimum, opposées aux skimmers). Tout doit être en place avant la pose du revêtement final.

Étape 7 : Pose du revêtement final

C'est la couche qui rendra votre piscine étanche. 2options principales : liner traditionnel ou membrane PVC armée 150/100.

Préparation des murs

Lissez d'éventuelles aspérités du béton, nettoyez la surface, posez le feutre de protection sur toute la paroi et le fond.

Étape 8 : Mise en eau et mise en service

L'étape la plus attendue. La mise en eau doit être progressive pour permettre au liner de se caler correctement.

Une fois le bassin plein, démarrez la filtration. Équilibrez le pH (entre 7,2 et 7,6), désinfectez l'eau avec votre système choisi, et profitez de votre première baignade après quelques jours de filtration continue.

Durée totale du chantier

En autoconstruction, on compte généralement 2 à 3 mois de chantier pour une piscine standard, en travaillant les week-ends. Le détail :

  1. 1Formalités : 1 mois d'attente avant les travaux
  2. 2Terrassement : 2 à 3 jours
  3. 3Dalle radier : 1 jour de coulage + 28 jours de séchage
  4. 4Montage blocs : 1 à 2 week-ends avec bloc MCP 2m
  5. 5Coulage béton : 1 jour + 7 jours de séchage
  6. 6Local technique : 2 à 3 jours
  7. 7Pose liner : 1 à 2 jours
  8. 8Mise en eau : 2 à 3 jours

Erreurs courantes à éviter
